2020-05-29

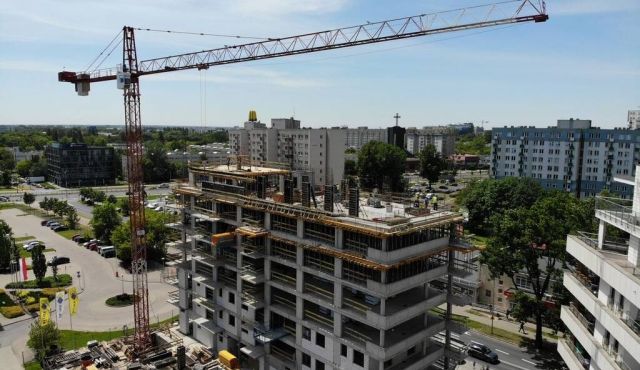

Wykonano strop żelbetowy nad kondygnacją +7

Wykonano strop żelbetowy nad kondygnacją +7

Wykonano strop żelbetowy nad kondygnacją +7. Prace żelbetowe trwają na następnych kondygnacjach. Roboty murowe zakończono w garażach i na parterze, a trwają na kondygnacjach +1 i +2. W trakcie są prace branż sanitarnej i elektrycznej.

2020-04-30

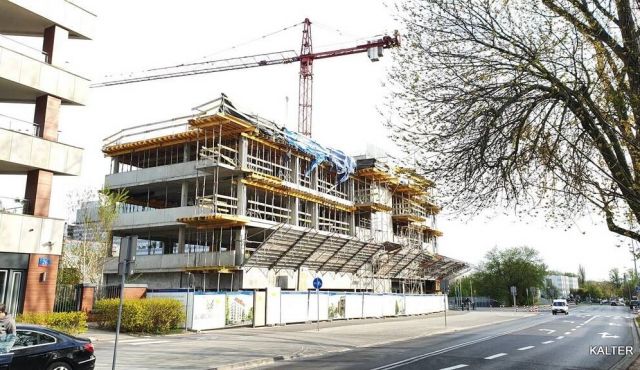

Zakończono strop żelbetowy nad kondygnacją +4

Zakończono strop żelbetowy nad kondygnacją +4

Zakończono strop żelbetowy nad kondygnacją +4. Trwają prace przy konstrukcji żelbetowej kolejnych kondygnacji. Rozpoczęto roboty murowe i instalacyjne w garażach. Wykonano przyłącza wodno-kanalizacyjne do budynku.

2020-03-30

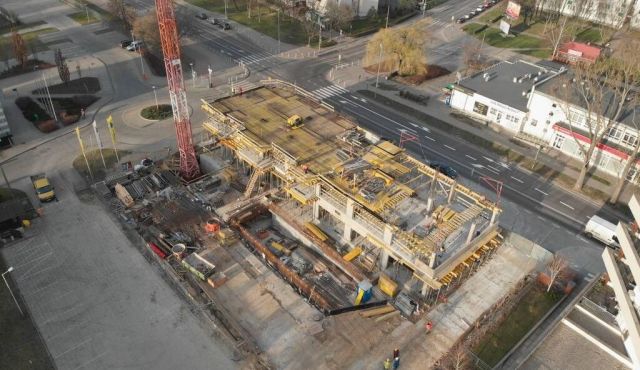

Wykonano strop żelbetowy nad kondygnacją +2

Wykonano strop żelbetowy nad kondygnacją +2

Wykonano strop żelbetowy nad kondygnacją +2. Trwają prace przy konstrukcji żelbetowej wyższych kondygnacji. Wykonano docelowy zjazd na osiedle z ul. Modzelewskiego wraz przebudową pasa drogowego polegająca na przebudowie ścieżki rowerowej i przeniesieniu przystanku autobusowego. Na terenie budowy zo ...

2020-02-28

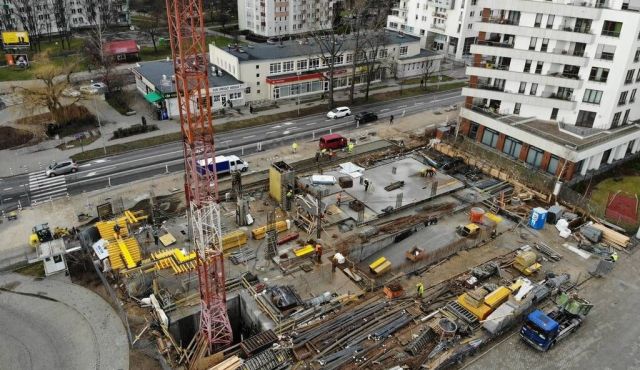

Osiągnięto stan

Osiągnięto stan "zero" konstrukcji żelbetowej budynku Apartamenty nad Potokiem

Z dniem 26 lutego 2020r. osiągnięto stan „zero” konstrukcji żelbetowej budynku! Trwają prace związane z przebudową ul. Modzelewskiego i budową docelowego zjazdu na teren osiedla.

2020-01-30

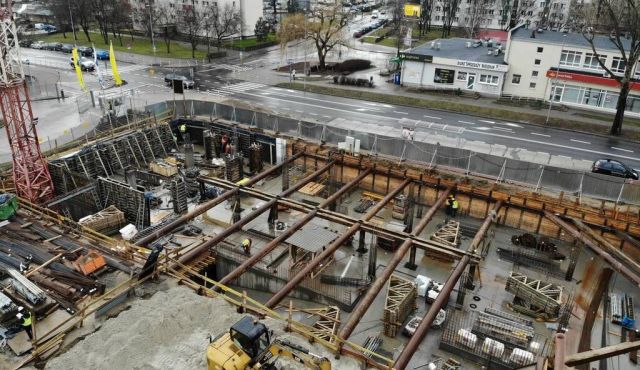

Zakończono prace żelbetowe kondygnacji -2 Apartamenty nad Potokiem

Zakończono prace żelbetowe kondygnacji -2 Apartamenty nad Potokiem

Zakończono prace żelbetowe kondygnacji -2. Rozpoczęto demontaże obudowy ścian wykopów i roboty żelbetowe kondygnacji -1. Zakończono przebudowę sieci sanitarnych kolidujących z budynkiem.

2019-11-29

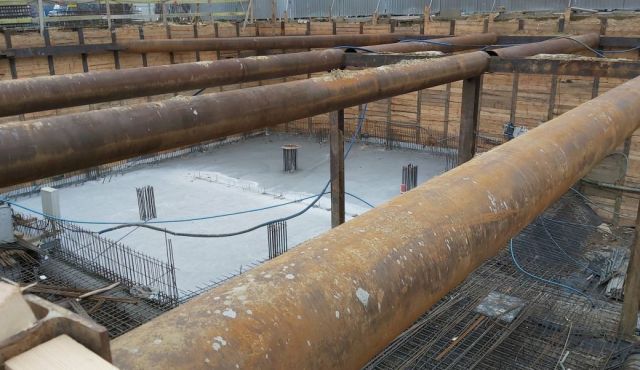

Trwają prace związane z przełożeniem sieci kanalizacyjnych

Trwają prace związane z przełożeniem sieci kanalizacyjnych

Trwają prace z wiązane z przełożeniem sieci kanalizacyjnych: deszczowej i ściekowej. Zabetonowano pierwszą część płyty fundamentowej i trwa montaż zbrojenia pozostałej jej części.
