Zakończono prace żelbetowe stropodachu na kondygnacji +8

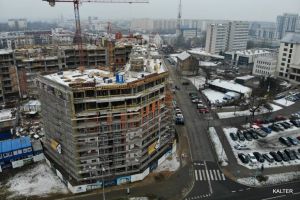

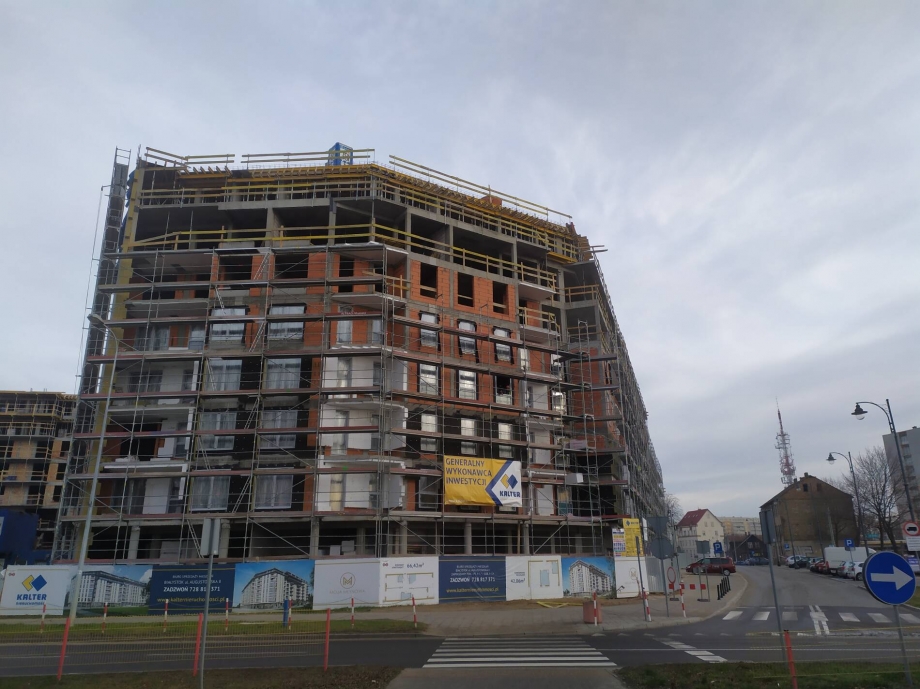

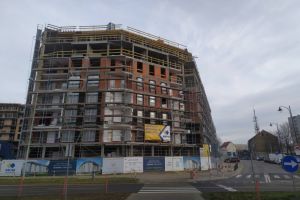

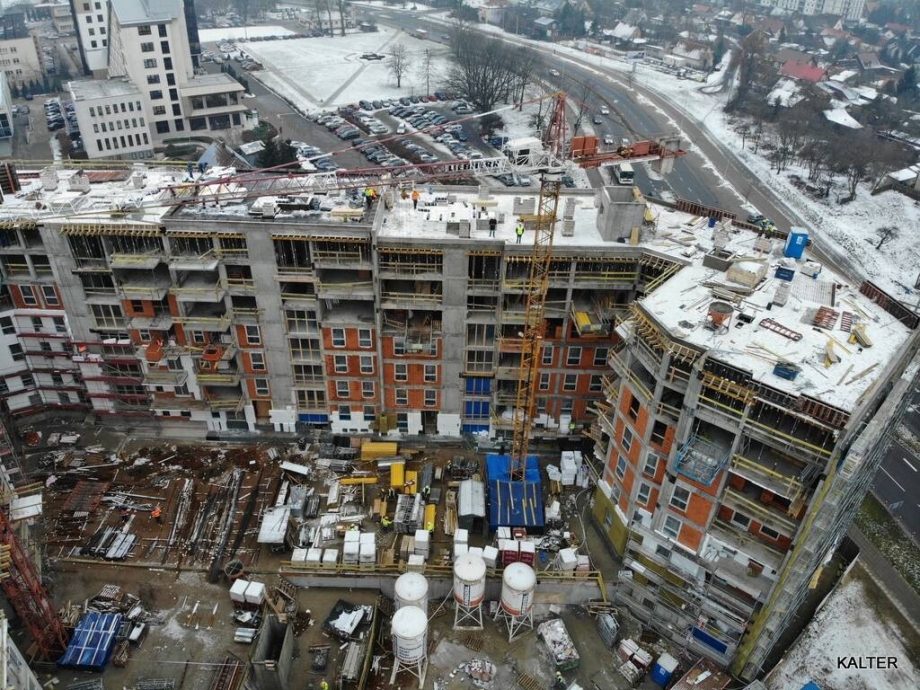

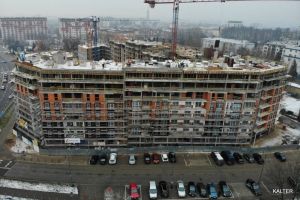

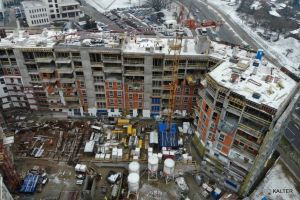

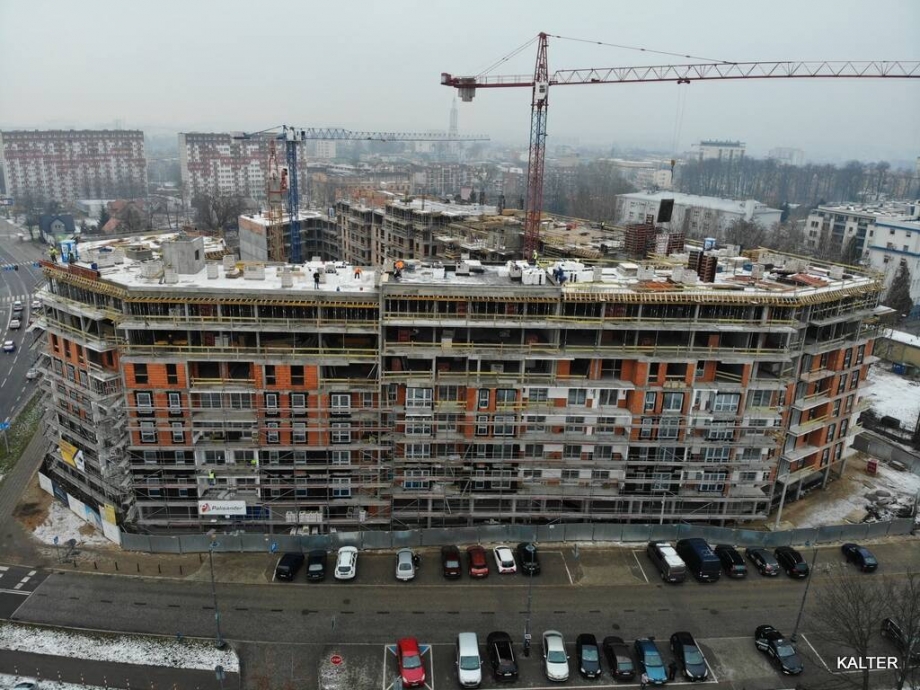

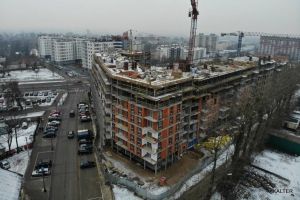

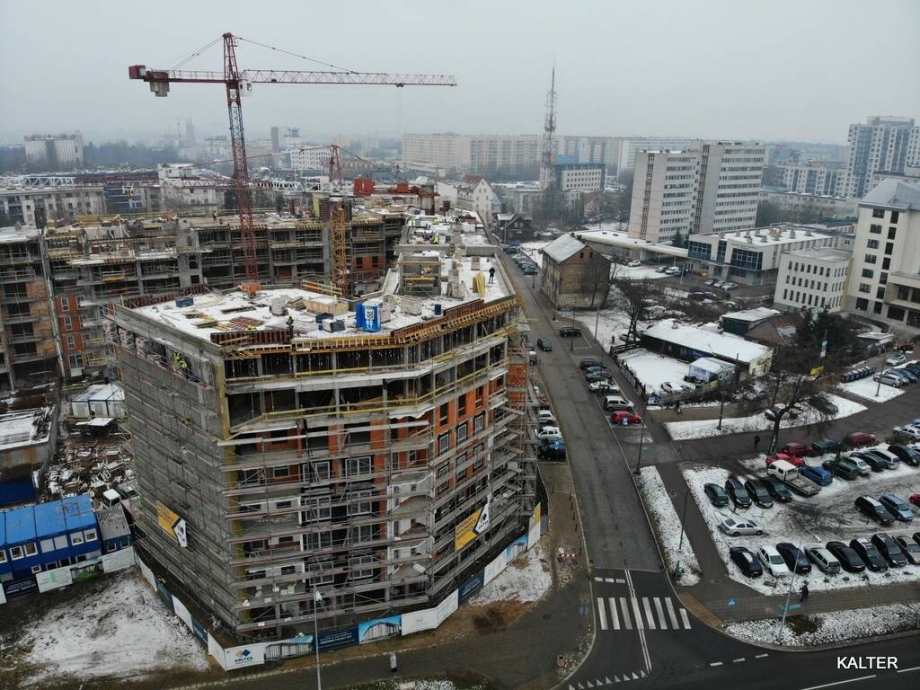

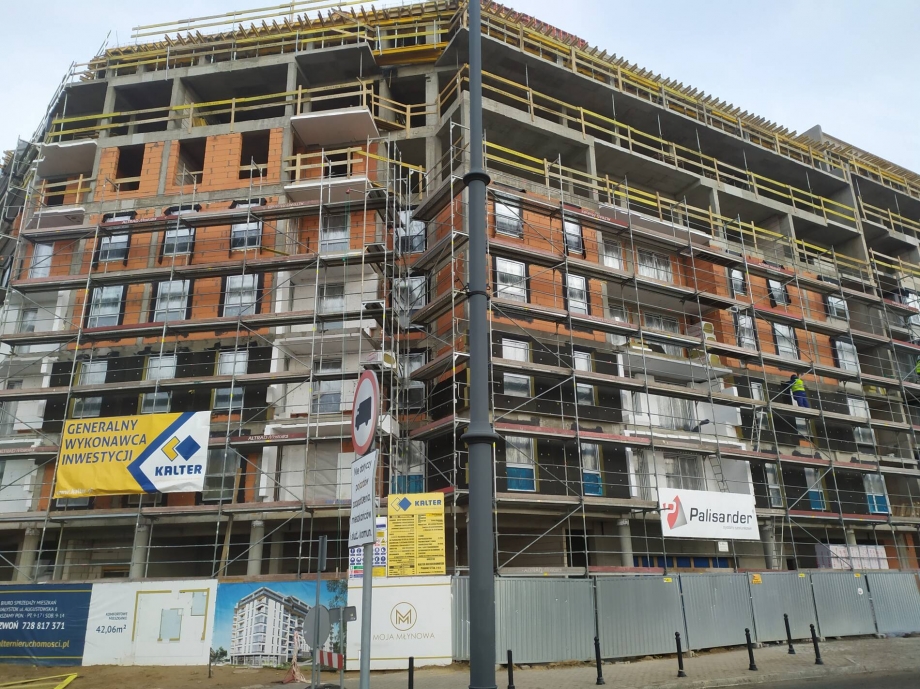

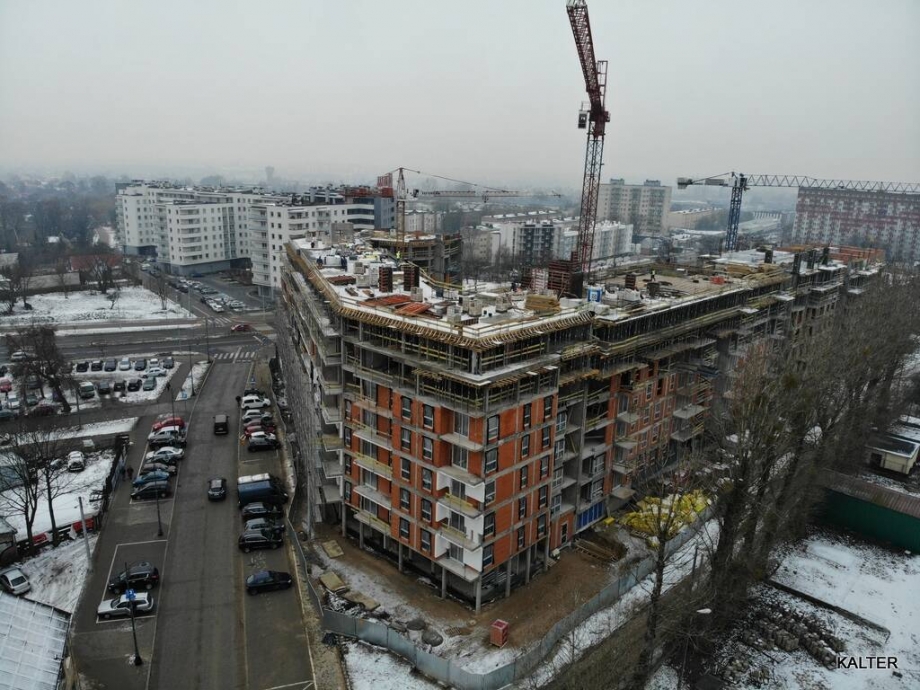

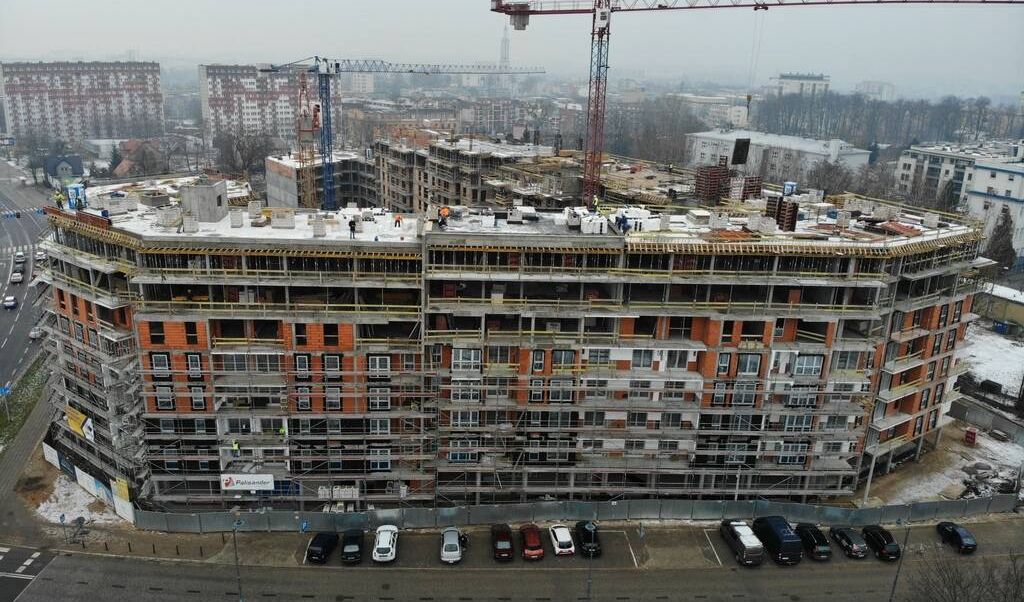

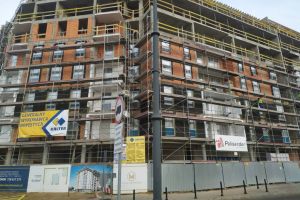

Zakończono prace żelbetowe stropodachu na kond +8. Wykonano także ściany osłonowe do kond +6. Rozpoczęto prace związane z pokryciem stropodachu warstwami izolacyjnymi oraz rozpoczęto prace elewacyjne. Zakończono montowania stolarki okiennej kond +5.
2019-12-30
