Pracę na budowie nabierają tempa!

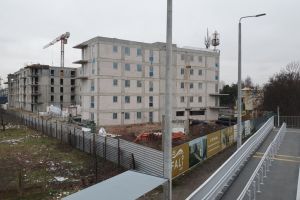

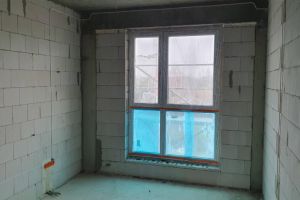

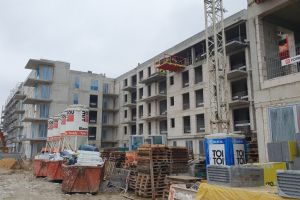

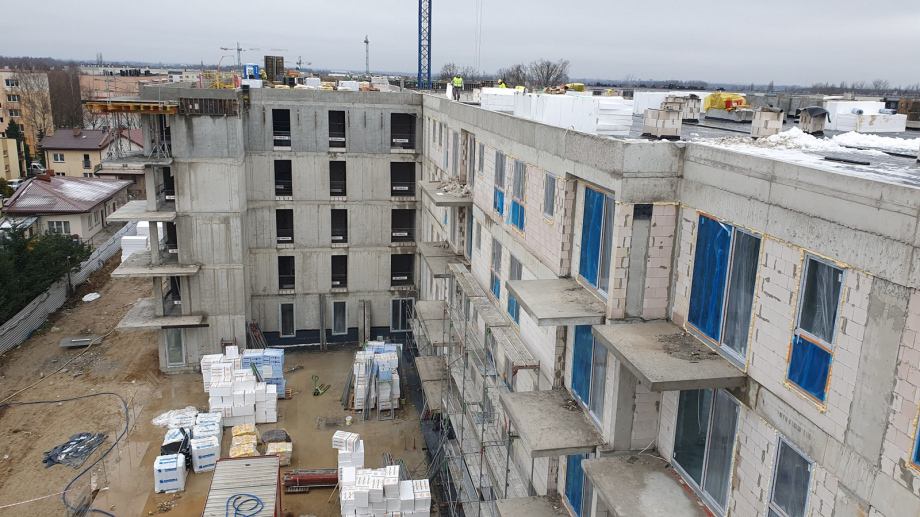

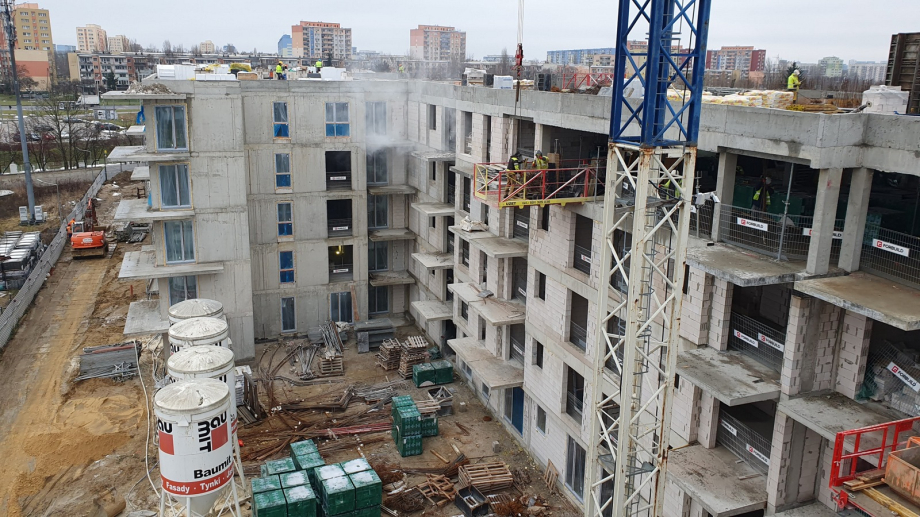

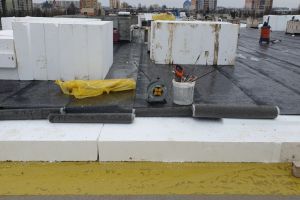

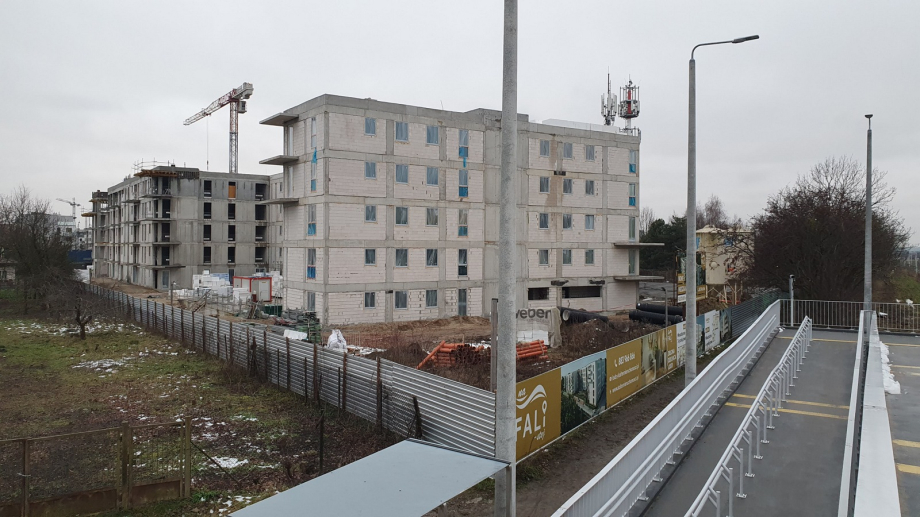

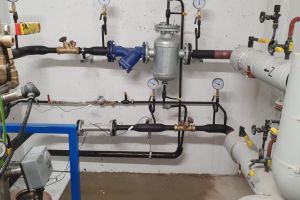

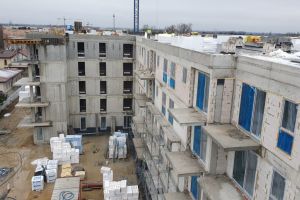

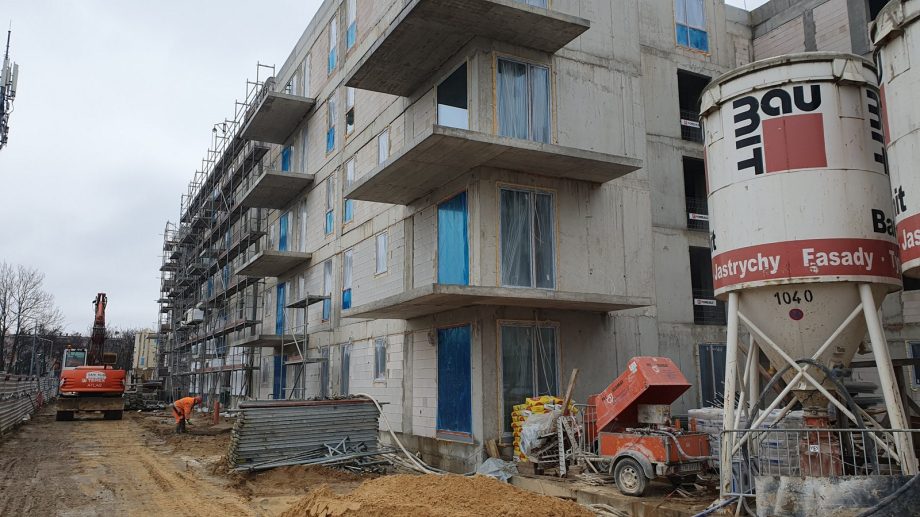

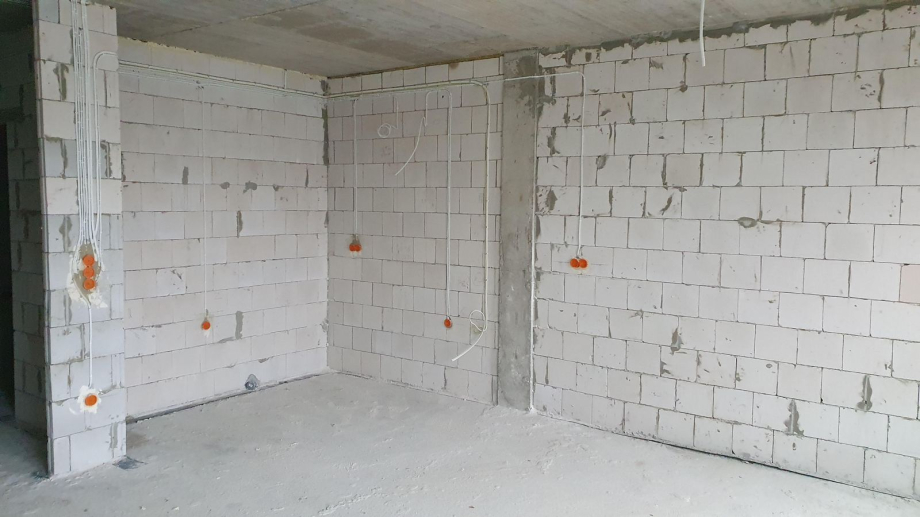

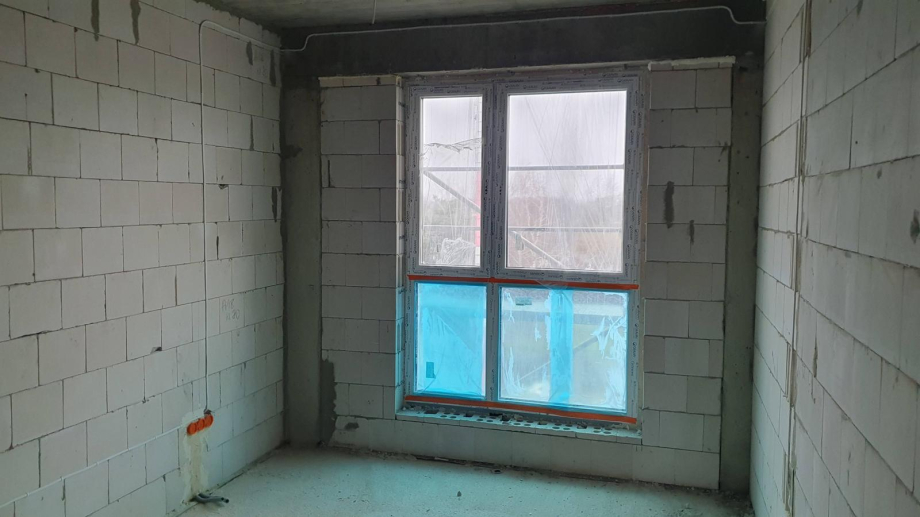

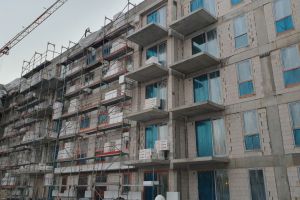

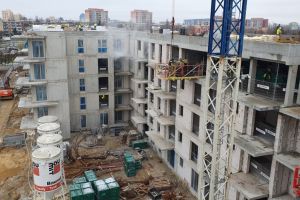

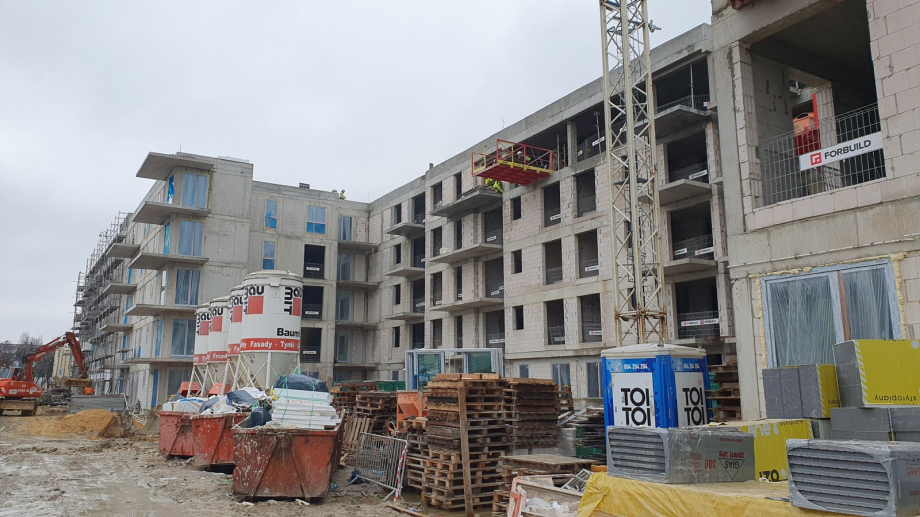

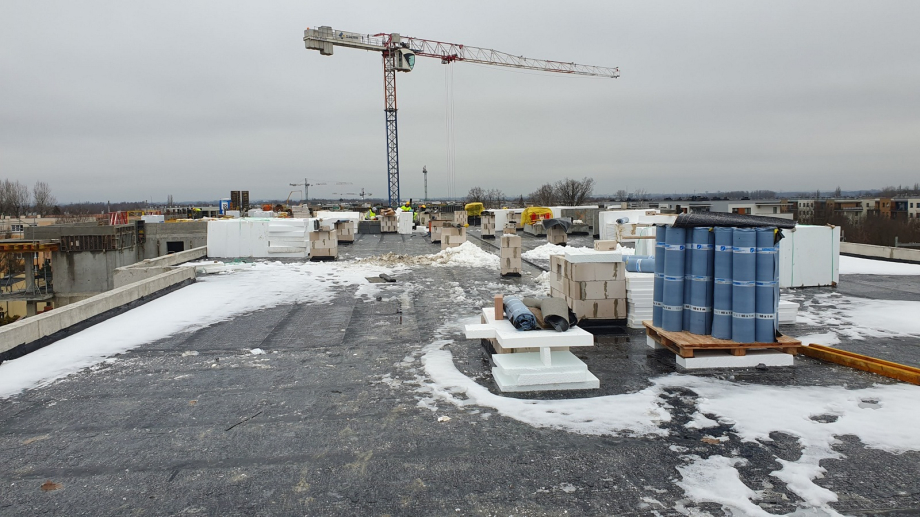

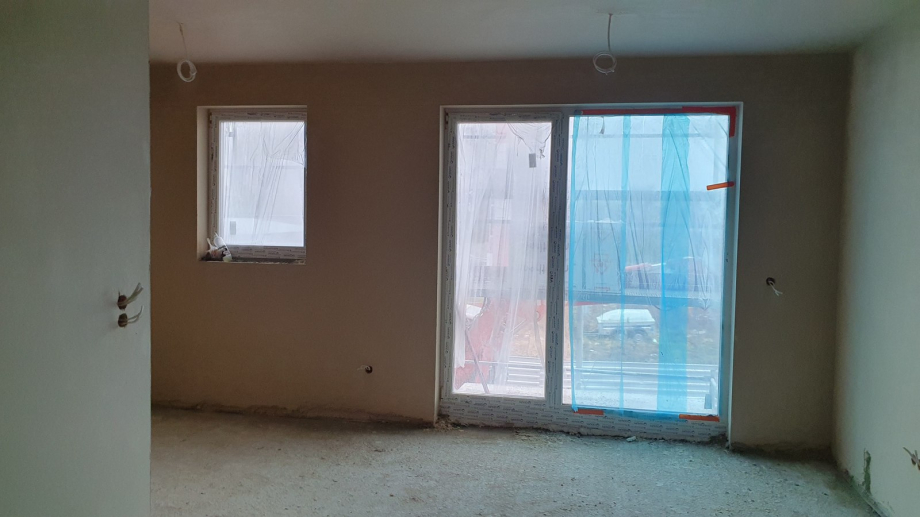

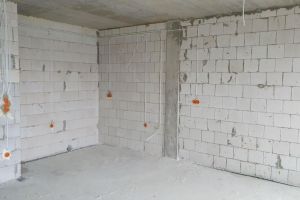

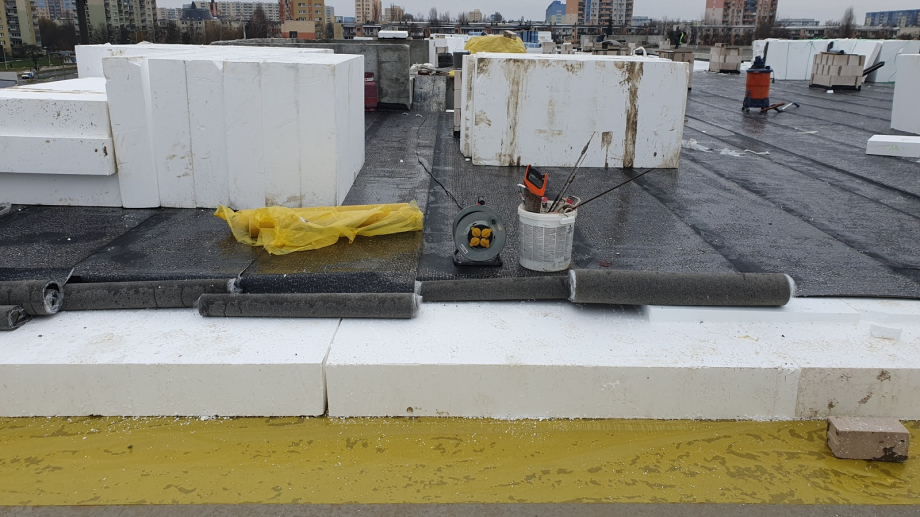

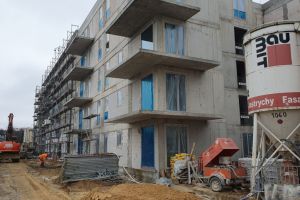

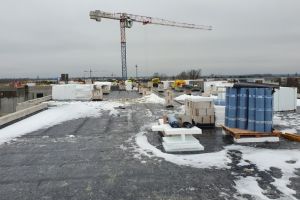

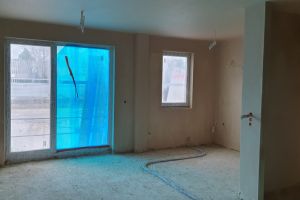

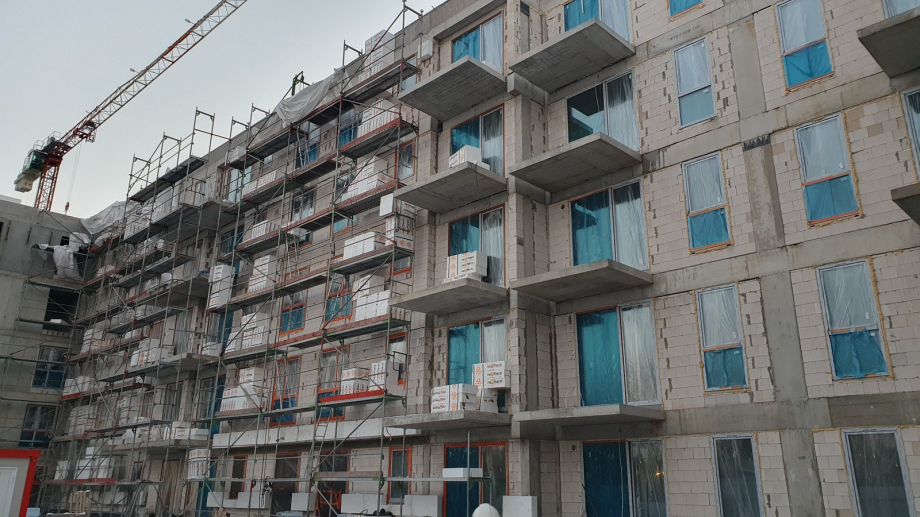

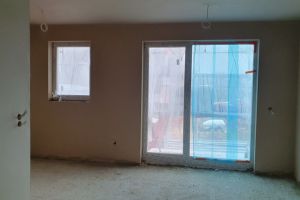

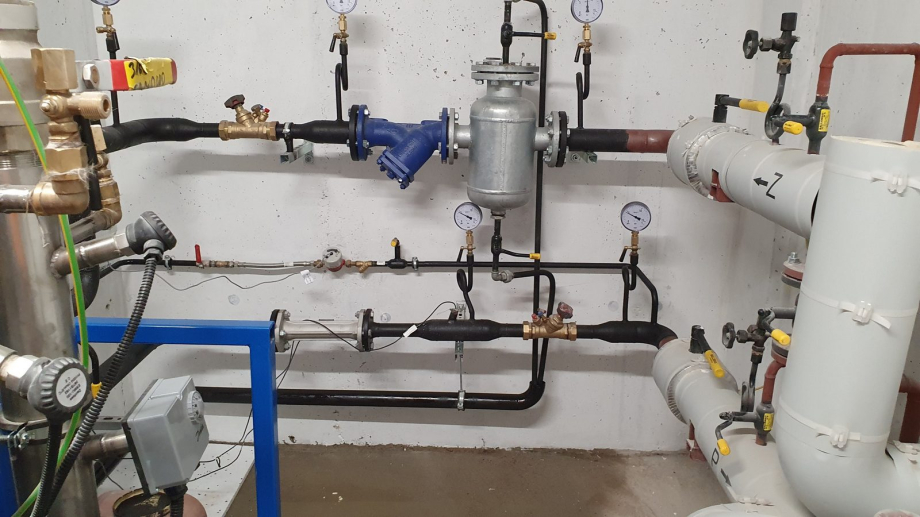

Pracę na budowie nabierają tempa! W styczniu uruchomiliśmy węzeł cieplny, który daje nam ciepło technologiczne niezbędne do utrzymania reżimów technologicznych przy robotach wykończeniowych wewnętrznych na klatce C i D - wykonujemy już tynki w mieszkaniach na kondygnacji +3, przystępujemy do wykonywania wylewek cementowych (tzw. szlicht). Kontynuujemy prace przy instalacjach sanitarnych i elektrycznych wewnętrznych oraz sieciach zewnętrznych. Kończymy roboty murarskie na ostatniej kondygnacji klatki A i B oraz na bieżącą montujemy stolarkę okienną PCV, która jest już w całości dostarczona na budowę. Przystąpiliśmy do wykonywania robót elewacyjnych, wykonaliśmy pokrycie dachu klatki C i D (w zakresie izolacji termicznej oraz papy), jeśli pogoda pozwoli do połowy lutego wykonamy pokrycie dachu klatki A i B. Cały czas dochodzą nowe ekipy - obecnie na budowie pracuje ponad 100 osób.

2023-01-31
Pracę  na budowie nabierają tempa!
